將迎A級檢修 岩灘水電站1號機組轉子成功吊出

2021年11月24日15:43 | 來源:人民網-廣西頻道
小字號

岩灘水力發電站1號機組重達935噸的發電機轉子吊出機坑。謝方明攝

人民網大化11月24日電 近日,岩灘水電站1號機組935噸重的轉子在橋機的牽引下平穩地吊出至安裝間轉子基座上。據悉,根據廣西桂冠電力股份有限公司的檢修工作安排,該機組將在今年冬季開展A級檢修,期間將對轉子、定子、主變等重點部件進行大修,從分解、處理到回裝、調試、修后開機試驗,計劃檢修工期為96天。大修后的機組,將更加有利於安全管控,提高設備運行可靠性,為豐水期大負荷長周期打下堅實基礎。

當日14:30分,1號機組轉子吊出方案進行最后一次會商。廣西桂冠電力股份有限公司檢修分公司、大唐岩灘水電公司、監理單位的負責人及管理、專業人員匯聚一堂,大家就轉子的安全吊出細節進行會商,對轉子起吊工作進行周密部署,確保萬無一失。此前的六天時間,檢修公司、岩灘公司聯合成立了1號機組A修黨員突擊隊和青年突擊隊,確保“關鍵崗位有黨員在,關鍵環節有黨員守,關鍵時刻有黨員上”﹔岩灘公司帶班領導、協調組、業主帶班人、檢修監理等人員也已經全部進場,並共同督促完成了涉及1號機組的各部軸承排油開蓋、大軸中心補充裝置拆除、擋風罩拆除、上支架拆除等30多項前期准備工作。

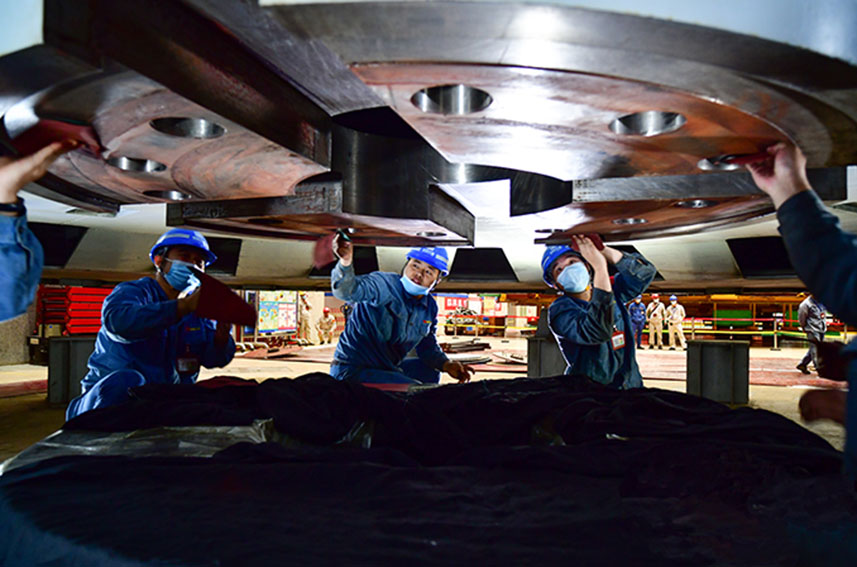

檢修人員對機組轉子大軸連接面進行防腐處理。謝方明攝

當日15時,現場管理人員、現場專業人員就位。在指揮長清脆的哨聲中,訓練有素的近50位“釣魚人”身穿藍色工裝,頭戴安全帽,順著階梯步入1號機組“圓形大坑”的指定位置,每人手裡拿起一塊長約2.5米寬約10厘米厚約1厘米的小木板,將木板的一端垂直探入機組轉子與定子的間隙,然后抓住另一端木板上的繩子上下收放(行話稱“釣魚”)。待所有“釣魚人”確認手頭的木板收放自如空間寬鬆時,橋機開始工作。4股各承受320噸重的纜繩將事先固定好轉子的平衡梁、總重量達1061噸的“龐然大物”緩緩向上拉升。

“釣魚人”抓住繩子不停地將木板上下收放。每間隔一分鐘左右,吊機停歇,指揮長逐一過問“釣魚人”是否發現異常。若有木板吃緊、卡殼現象,指揮長便及時由橋機控制室微調。微調妥當后,橋機又啟動牽引纜繩,“釣魚人”重又忙碌手中的活路。這樣做的目的,是為了防止巨型的轉子觸碰到外圍側的定子,避免出現刮傷定子線圈。經過近一個小時的嚴謹作業,深坑中935噸重的轉子被一寸一寸地拔出到地面,懸浮到半空中。這時的“釣魚人”已經滿頭大汗,身上的衣服顯出了潮濕的花樣。又經過橋機半個小時的挪移,轉子終於平穩地置放到了安裝間的特定位置,吊轉工作圓滿收官。

據介紹,岩灘水電站被譽為中國水電“五朵金花”之一,1號機組是該站1992年首台投產發電機組,裝機容量30.25萬千瓦。(黃堅)
