告别“云电” 接入“桂电” 那坡县结束17年外省供电历史

![]() |

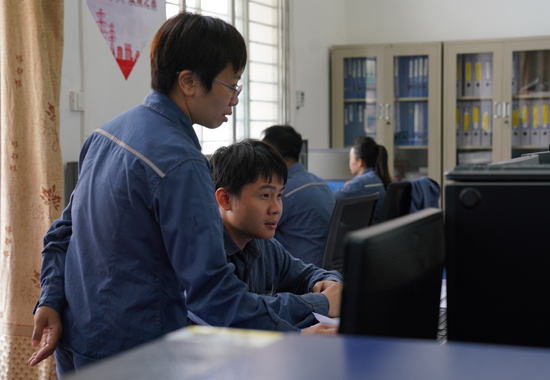

南方电网广西百色供电局运维人员正实时关注电网负荷潮流变化,确保转网期间无过负荷情况。百色供电局供图 |
6月5日凌晨03时30分,随着110千伏那坡变电站中心~垌平110千伏线路备投电源的切换试验成功,那坡县转网工程顺利完成竣工,标志着百色市那坡县电网正式接入广西电网主网,那坡网区实现电源供给点真正完全自主,南方电网广西百色供电局以50天电网建设攻坚,结束了那坡县17年来由云南供电的历史。
长期以来,那坡县电网电源一直由云南富宁至广西那坡的110千伏新那I、Ⅱ两条线路供电,由于长年运行,线路过林区颇多,设备老化严重,维护极为不易,且那坡电网与广西电网开环运行,110千伏电网之间未形成互为备用、互相支援的网架形式,还存在线路跨省区远距离供电、电网运行风险高、方式调整困难、运行维护难度大等问题,供电可靠性支撑不足。此运行方式已不能满足地方日益增长的电力需求,转网工程迫在眉睫。
为了优化那坡县电网结构,充分满足那坡区域用电发展需求,提高供电可靠性和稳定性,降低停电风险,南方电网广西百色供电局与新电力集团那坡供电局主动作为,积极推进项目建设。项目建设前期,百色供电局成立那坡转网项目攻坚团队,把那坡转网项目作为紧急项目实施,通过现场勘查,专题研讨,周管控的模式,加速推进那坡转网项目的前期工作,6个月内完成了项目选线、可研及核准批复,及投资下达工作,较常规建设周期缩短一半以上。
在项目实施阶段,百色供电局深化基建工程敏捷建设,运用“支部建在项目上”党建载体,建立项目实施攻坚组、现场安全管控攻坚组、电网风险管控攻坚组,围绕“党委指挥、系统管控、协同作战、现场为王”的管理思路,坚持指挥中心“日碰头”、现场指挥部“日复盘”,确保“问题不跨日”,在历经50天的不停奋战顺利完成2个地区4座变电站6条110千伏线路的接线改接保护及通信的调试,在参建单位的通力协作下较一级进度建设周期60天整整缩短了10天,以项目敏捷建设践行了“人民电业为人民”的承诺。
据南方电网广西百色供电局变电管理二所那坡巡维班班长甘辉介绍,本次成功转网,那坡县已有4回110千伏线路与广西主电网近距离联网,彻底优化了那坡县城网架结构,解决了变电站内外复杂接线的问题,极大节约了维护时间和成本,大幅提升了供电能力和可靠性,更缩短了现阶段小水电输送距离,促进清洁能源就地消纳。
“广西电网公司坚持为地方经济社会发展服务,近几年来为地方经济社会发展已投资近8亿的电网建设,供电电压、供电可靠性、供电服务等得到了质的飞跃!本次电网由云南转广西供电后,实现了双回路供电,供电更加可靠,广大居民、工商企业将更加受益,未来光伏、风电等新能源消纳能力随着电网改造会大幅提升。我们也将持续保持政企联动,共同推进那坡经济高质量发展。”那坡县发展和改革局副局长农卫平说道。(顾富兴、钟伟胜、甘辉、杨丽娜、鲁姗)
