四年攻坚 电力护航

——南方电网广西钦州供电局全力守护平陆运河建成通航

2026年09月16日17:34 | 来源:人民网-广西频道
订阅已订阅已收藏收藏小字号

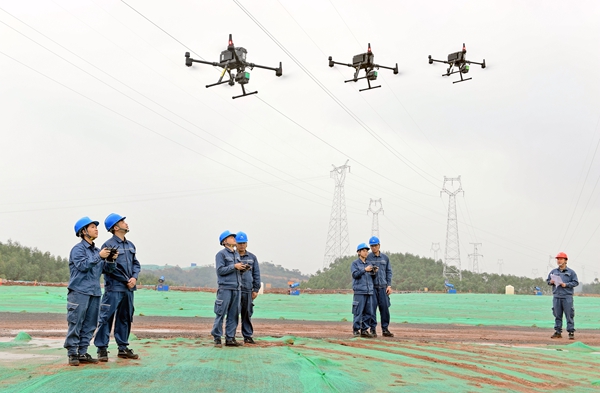

2023年1月10日,在平陆运河青年枢纽电力线路迁改现场,南方电网广西钦州供电局组织网区配网无人机机巡攻坚小组对电力线路进行集中安全巡视。(翟晋升 摄).jpg

2023年1月10日,在平陆运河青年枢纽电力线路迁改现场,无人机机巡攻坚小组对电力线路进行集中安全巡视。翟晋升摄

9月16日,新中国成立以来第一条国家层面统筹建设的通江达海运河工程——平陆运河正式通航。作为平陆运河建设重要能源保障力量,四年来,南方电网广西钦州供电局主动靠前、挂图作战,把电网建设、线路迁改、供电保障嵌入平陆运河建设全流程,以一条条银线、一项项创新、一次次攻坚,为这个“世纪工程”源源不断输送满格电能,护航平陆运河全线建成通航。

世纪工程,要有超常规的保障办法。钦州供电局打出一套机制创新、服务创新、技术创新的“组合拳”。通过成立钦州供电局服务西部陆海新通道(平陆运河)服务专班,创新建立一个领导机构、一个推进专班、一个综合联合党支部、一张倒排工期计划表、一体协调推进、一周一汇报的“服务专班+六个一”协同督办机制压实责任,把运河施工用电保障的各项任务盯紧抓实,助力152个平陆运河配套施工项目成功送电,送电容量超17.25万千伏安。深入推行“双首席+双向清单”,首席客户经理、首席问题解决官联动,建立政府、业主、电网三方定期会商清单,实行快发现、快上门、快处理、快办成“四快服务”,20天完成企石枢纽35千伏临时用电项目,刷新行业速度,青年、马道、企石三大枢纽首回电源工程送电时间全部较计划提前至少10天。

通航安全,电力为先。船闸启闭、调度管控、智慧运维,平陆运河三大枢纽的平稳运转,离不开持续、可靠的电力供给。2026年8月20日,平陆运河三大枢纽全部实现双电源供电。“平陆运河三大枢纽‘双电源’提前到位,相当于给‘心脏’上了双保险,极大提升了枢纽的供电可靠性,为今后平陆运河通航安全提供坚实电力保障。”钦州供电局市场营销部经理黄瑞艺说。

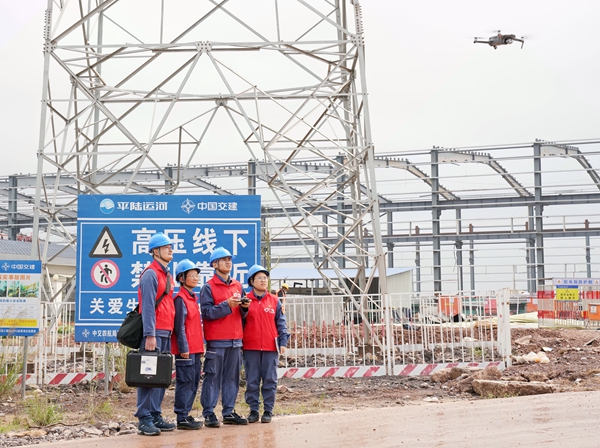

2024年3月4日,南方电网广西钦州供电局志愿者利用无人机巡视平陆运河青年枢纽施工现场的高压电力线路。翟晋升摄

2024年3月4日,工作人员利用无人机巡视平陆运河青年枢纽施工现场的高压电力线路。翟晋升摄

为加速推进送电工程建设,钦州供电局打破传统工程模式,创新“建成一段、验收一段、送电一段”的阶梯式分段验收模式。党员突击队扎根工地,推行专人跟踪、专业协同、专班专办、专项服务、专门跟进“五项举措”,把串行工序改成并联推进。最终,三大枢纽第二回外部电源线路顺利送电,比原定通航节点提前20余天。

不止枢纽工程,广西规模最大的平陆运河钦州水上综合服务区同样享受专属电力服务。钦州供电局开辟用电报装绿色通道,提供从技术咨询到并网送电的一站式服务,将传统接电周期压缩超12%以上。如今,密布地下的电力管网如同细密的毛细血管,为停泊补给、智慧航运保驾护航。

平陆运河全长134.2公里,而涉及运河迁改新建线路长度已远超运河本身,一场浩大的“电力大迁徙”在滨海运河城市拉开帷幕。

“我们针对平陆运河建设累计实施电网迁改线路总长约360公里,沿线山高林密,沟壑纵横,灵山县、钦北区片区很多线路依山而建,线路选址、杆塔运输、高空作业,每一步都充满挑战。”钦州供电局生产技术部经理谷志伟坦言。更大的难题,是生态保护。运河入海口茅尾海,分布着珍贵的红树林,是牡蛎种质资源保留地与海洋公园。

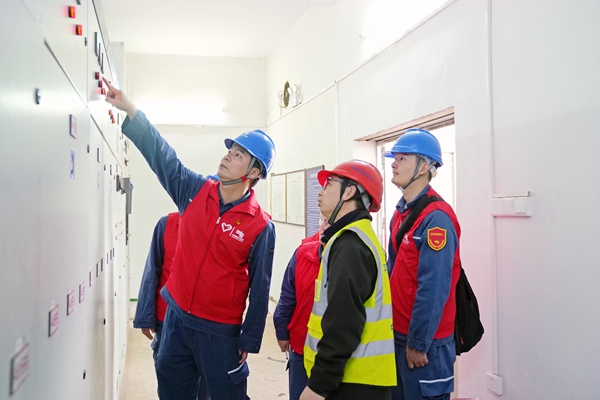

2024年3月4日,南方电网广西钦州供电局志愿者在检查运河施工单位配电房的电力设施。翟晋升摄

2024年3月4日,工作人员在检查运河施工单位配电房的电力设施。翟晋升摄

发展不能以牺牲生态为代价。该局多次踏勘现场、反复推演方案,主动调整线路走向,绕避红树林保护区,优化杆塔点位,在满足运河通航、电网安全的前提下守住海岸生态红线,实现工程建设与绿色保护双向共赢。

紧紧依托电网前沿智能化技术,运用旋挖钻机代替人工挖孔、无人机运输架线、“天空地”一体化智能巡检与缺陷识别体系、电力“大瓦特”大模型赋能AI图像识别算法等电网“黑科技”,精准保障、全方位守护平陆运河沿线人民群众用电需求。

今年4月,随着钦州子材大桥(钦江四桥)正式通车,平陆运河27座跨河桥梁全部完工。为适配5000吨级船舶通航及城市交通升级需求,钦州对主城区7座跨河桥梁实施提级改造。“我们配合推进桥梁提级改造工作,对跨运河桥梁敷设的电力线缆进行了两次‘搬家’,先从旧桥迁移到临时保通桥,再从临时保通桥迁移到如今的新桥。”钦州供电局城区供电分局副经理廖俊茗介绍。施工中,钦州供电局活用带电作业、负荷转供、发电车保供等技术,最大限度降低停电影响,守护两岸超15万群众稳定用电。

据统计,自2022年8月运河正式开工建设以来,电力建设者夜以继日、攻坚克难开展涉及陆运河项目的120条线路、267处点位电力迁改任务,以优质服务护航运河建设提速增效,为运河通航赢得了宝贵时间和空间。

2025年5月6日,南方电网广西钦州供电局供电服务专班在平陆运河青年枢纽电站主控室查看设备控制屏内设备运行参数。翟晋升摄

2025年5月6日,工作人员在平陆运河青年枢纽电站主控室查看设备控制屏内设备运行参数。翟晋升摄

重大工程建设,既要提速,更要暖心。平陆运河涉及部分群众安置点、学校、民生设施,钦州供电局把“交房即通电”落到实处。

2025年1月,在钦州市灵山县沙坪镇安置点,安置房交付当天,合闸送电,1424户搬迁群众同步点亮新居灯火。运河沿线16个安置点,超过4000户群众实现交房即通电。针对6所回建学校,钦州供电局制定“一校一策”用电方案,保障学校按期开学。

该局全线布设50多处保供电点位,全力做到电力设施迁改施工群众用电“零感知”,守护沿线52万居民、医院、商超、小区用电不停歇。桥梁施工点24小时电力值守,一座座跨河大桥拔地而起的背后,总有电力人不眠不休的身影。

“‘十五五’期间,我们将计划规划建设15座变电站,全面保障运河项目建设、产业发展与民生用电。”钦州供电局规划部经理贾湘豫介绍。通航不是终点,而是平陆运河经济带蓬勃发展的起点。钦州供电局积极融入和服务“六网”协同发展,打造建设好平陆运河电鸿综合示范区,依托自主可控的电鸿物联操作系统,探索“电鸿+AI”新型电力系统示范场景,推进三大枢纽、钦州水上服务区智能微电网建设,促进绿电就近消纳,打造内河航运绿色低碳示范样板。

从打通一条通江达海的水道,到激活一条活力迸发的经济带,从保障施工用电,到布局面向东盟的绿色能源互通网络。银线纵横,电流奔涌,钦州供电局以1400多个日夜的坚守,书写电力护航“世纪工程”的责任担当,为平陆运河通江达海、广西向海图强注入源源不断的澎湃动能。(翟晋升、陈心诚)
