茶鄉電力新動脈 貫通110千伏送變電工程投產進入倒計時

2025年12月29日18:03 | 來源:人民網-廣西頻道
小字號

近日,服務於廣西賀州市昭平縣的110千伏靜州送變電工程已完成整體進度的95%,全面進入投產沖刺階段。這條電力“新動脈”的建成,將徹底解決賀州網區最后一座110千伏變電站單電源供電問題,有力保障了昭平縣電力平穩有序供應。將為當地蓬勃發展的茶產業提供強勁、可靠的能源保障,助力鄉村振興與特色經濟騰飛。

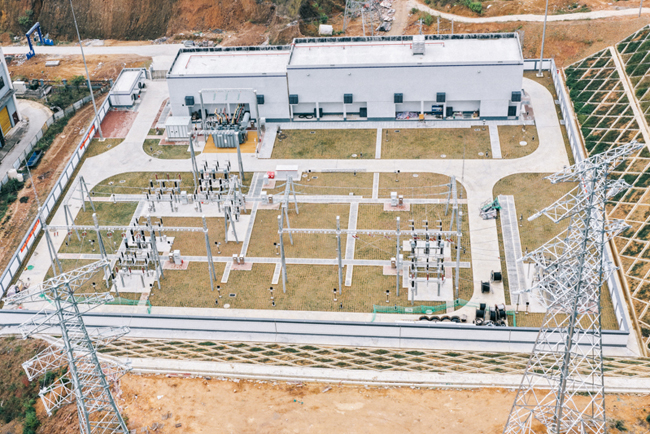

110千伏靜州站。李海江攝

110千伏靜州站。李海江攝

110千伏靜州送變電工程配套線路2條,全長約13千米,共44基﹔配套變電站1座,主要建設5萬伏安主變壓器1台,包括110千伏、35千伏和10千伏三個電壓等級的設備及配套設施。本期工程自啟動以來,南方電網廣西賀州供電局克服地形復雜、工期緊張等挑戰,科學組織,有序推進。新建的110千伏變電站及配套線路,如同一條新的“能量輸送帶”,直接接入區域主網,將顯著增強片區電網結構,極大緩解現有變電站的供電壓力。工程投運后,不僅能滿足當前昭平縣茶企和產業鏈擴產需求,其充裕的供電裕度也為未來茶產業深加工等延伸發展預留了空間,是名副其實的“富民工程”。

目前,工程正進行最后的設備調試與驗收工作,預計將於2026年1月正式投產送電。屆時,更穩定、更優質的電力將流入千家萬戶和每一座現代化茶廠,為這片茶香四溢的土地注入新的發展動能,照亮鄉村振興之路。(李海江)
