廣西欽州久隆變電站擴建工程投運

工作人員對久隆變電站新增3號主變進行竣工驗收。翟晉升攝
“主變充電正常,保護極性測試正確。”12月27日,南方電網廣西欽州供電局順利完成啟動投產所有步驟,500千伏久隆變電站3號主變正式投入運行,為“十四五”欽州電網建設任務圓滿收官增添了濃墨重彩的一筆。該工程新增一台1000兆伏安主變壓器,配套建設60兆乏並聯電容器等設備,顯著提升廣西電網“西電東送”通道的輸送能力,全力滿足欽州及廣西東南部地區用電負荷增長的需要。
“擴建的3號主變投運后,該變電站容量將提升66.7%,將更好滿足冬季寒潮及春節期間用戶用電需求,為欽州經濟社會高質量發展提供堅強的電力支撐。”欽州供電局變電管理一所副經理蔣再新介紹。
作為“西電東送”重要樞紐站點,久隆變電站承擔著廣西欽州、防城港等地區供電及西部清潔能源外送的重要任務。近年來,隨著欽州地區風電、光伏等新能源快速發展,“西電東送”壓力持續增加。該工程的投運恰逢其時,為跨區域電力調配提供了新的調節手段。新設備採用智能監測系統,可實時掌握線路設備運行狀態,確保電力輸送安全可靠。

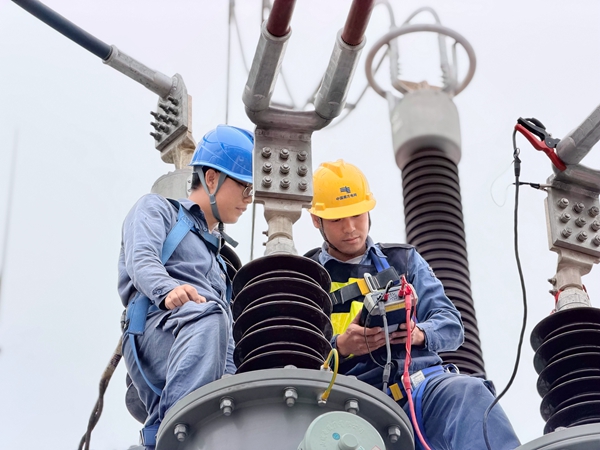

檢修人員組織開展久隆變電站新增3號主變投運前驗收工作。黎梓麗攝
據了解,本次工程創新採用“土建+一次+二次+試驗+電源”多專業平行作業模式,同步推進設備基礎澆筑、主變本體安裝、保護調試等核心任務,通過“施工+驗收+消缺”一體化工作機制,實現工序交接即驗收、發現問題即消缺的閉環管理,將常規8個月的工期壓縮至不到3個月,刷新欽州電網建設“加速度”。施工全過程嚴格落實施工標准及安全管控規范,通過科學劃定作業隔離區域、動態監測設備運行參數、制定專項應急處置預案等舉措,確保原有設備始終穩定運行,不僅保障了周邊地區民生與工業用電需求,更筑牢了“西電東送”通道的供電安全防線。
黨的二十屆四中全會明確提出“十五五”期間“加快建設新型能源體系”“建設能源強國”的目標任務,為我國能源事業的發展指明了前進方向。隨著“世紀工程”平陸運河經濟帶建設加速,欽州電力能源建設迎來新挑戰與新機遇。下一步,欽州供電局將把准“電力先行官”功能定位,錨定能源強國目標,加快推進運河沿線智能化變電站新建、主變增容等重點工程,強化電網巡檢運維力度,以更可靠的電力供應、更優質的供電服務,為平陸運河經濟帶高質量發展保駕護航。(翟晉升、黎梓麗、趙沄韻)
